装修新房子需要注意哪些细节,本人是包给装修公司的
包给装修公司的话,前期的设计,报价和施工质量你肯定也考察过了,现在要注意的就是工期,施工节点的验收,开工前在房子方案的确定,行业里称交底。然后就是水电,木工,瓦工,油工每个环节的验收,注意后面有没有增项。
既然是找装修公司,那咱们就按章办事!只要是考入的装修公司,基本施工不会有太大问题,你自己要常去公司,每个环节和项目经理一起去验收。

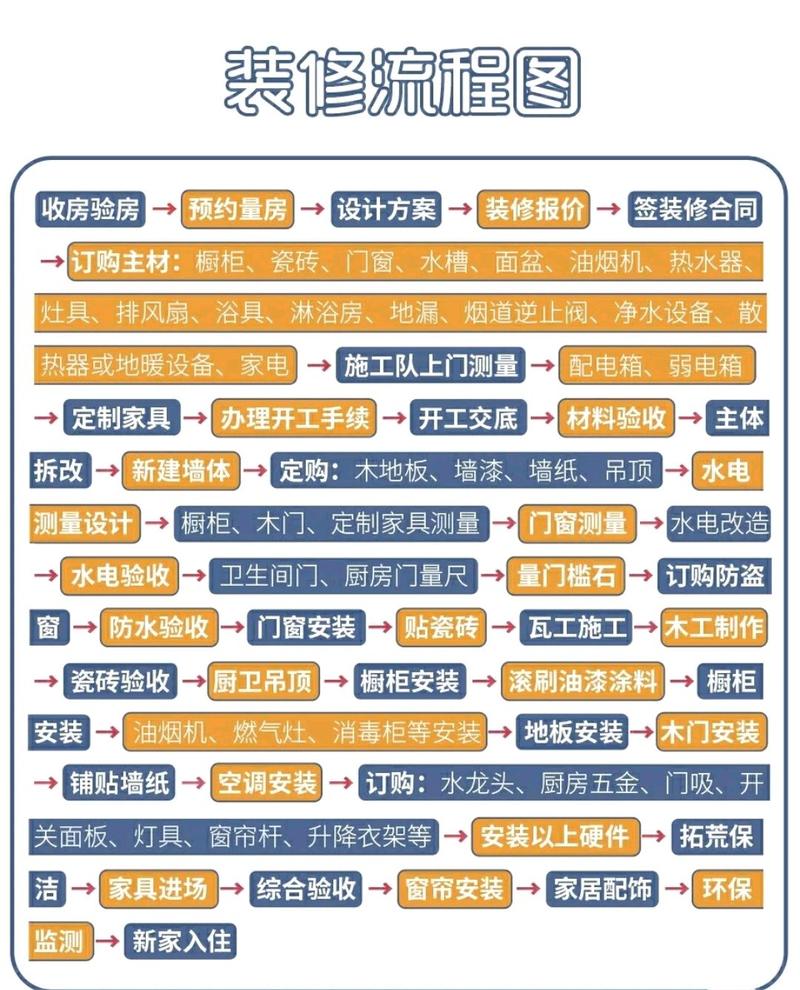

下面是验收环节,你可以参考下
1. 施工现场派测及精测(工期2天,第1天)
1.1派测设计师(工期1天,第2天)
1.2设计师实地精测验收(工期1天,第1天)
1、平面测量图;
描述:
要求按照精测测量本的比例尺寸准确绘制出房间平面要求的尺寸,如:门、窗洞及垭口高度用H表示、宽度用W表示、厚度用S表示;层高用三角形画横线;标高主要是指层高及所有窗台面的完成面的高度。
2、施工基准线;
描述:
施工基准线:
1、施工基准线:设计师通过用贴墙仪找出该房间的实际地面的最高点,然后用卷尺在该地面上量104CM为该房间施工基准线的确认点,并基准线旁做好标记,从而作为该房间地砖完成面的施工基准线,该基准线为地砖完成面上翻1M的施工基准线;
2、插座的施工基准线:是以施工基准线为标准下翻65CM,作为五孔插座的施工基准线;施工基准线上翻30CM,作为该房间开关的施工基准线;
3、厨房集成吊顶的施工基准线:通常为施工基准线上翻125CM,也就是225CM(此处吊柜没有顶封板);
4、卫生间集成吊顶的施工基准线:是以卫生间下水管最低点下翻3CM作为该房间的施工基准线,是否做异型要参考卫生间窗户洞口上沿的标高;
5、石膏板吊顶的施工基准线:是以基准线上翻高度来标注的。
3、厨卫精测图;
厨房、卫生间设计师通过贴墙仪测量必须遵循以下标准:
1、基准墙的确定以厨房、卫生间的门洞的墙体为基准;
2、墙砖的完成面的尺寸一般以3CM为标准;
3、必须测量窗户上沿的标高尺寸、下水管最低点的标高尺寸、煤气表最低点的标高尺寸、各种开关面板在墙面的具体尺寸、坐便器口及地漏口完成面的离墙尺寸;
4、测量时必须确定燃气热水器、抽油烟机、洗衣机、洗菜池、花洒、浴室柜平面位置,并标注好墙面开洞尺寸。
4、家具精测图。
1、必须对成品家具的顶封板的标高尺寸标注清楚,家具按标高尺寸-5MM作为家具的高度尺寸;
2、必须测量家具两面侧墙的垂直度,并在墙面标注出偏差数目。
2. 设计师平面布局方案(工期1天,第3天)
2.1平面设计图验收(工期1天,第3天)
1、平面布局方案;
1>采用公司标准模版进行平面布局方案,不得随意非标准模版进行平面布局方案的绘制;
2>包括线型及各种模版的图样。
2、吊顶图;
1、标高尺寸必须是地砖完成面上翻的标高尺寸;
2、灯位必须标注尺寸、位置包括卧室主灯位;吊顶必须要有剖视图。
3、灯位图;
必须标注横向、纵向尺寸及开洞的洞口尺寸。
4、水电图;
开关插座的位置必须标注清楚,强弱电线型必须分别标注清楚,同时必须遵循“四个必须”的原则:菜盆下方、马桶后方、沙发两侧必须设置五孔插座、卧室必须双控。
5、墙面布置图;
墙面布置图必须是整墙标准,必须要有三视图:顶面、平面、立面。
6、地面布置图。
1>地砖必须按照公司规定进行布置,地砖和木地板标高一致,不得采用高低扣的工艺;
2>地砖采用通铺的工艺做法。
3.设计师深化方案(工期1天,第7天)
3.1深化方案验收(工期1天,第7天)
1、背景墙图;
1>必须要有三视图;
2>材质必须标注清楚;
3>绘制必须是整面墙的。
2、橱柜、衣柜三视图;
1>平面图必须是整面墙;
2>必须要有顶面、底面图;
3>收口标准必须按照公司规范。
3、成品家具三视图;
1>平面图必须是整面墙;
2>必须要有顶面、底面图;
3>收口标准必须按照公司规范。
4、预算。
基装预算、产品预算必须按公司模版。
4.签订合同(工期1天,第8天)
合同签订验收(工期1天,第8天)
1、基础装修预算;
2、产品合同预算;
3、合同。
5. 合同录入审核(工期1天,第9天)
5.1合同录入审核验收(工期1天,第9天)
1、基础装修预算;
2、产品合同预算;
3、合同。
6. 办理开工手续(工期1天,第11天)
6.1开工许可办理验收(工期1天,第11天)
以上希望对您有>资助/p>
新房装修需要注意的细节很多。大方面来细分就有设计细节、施工细节、施工造价细节三大块。每一个大方面的细节又细分为无数个小细节。那接下来 我们一起列数一下都都有哪些细节是需要注意的。
首先从设计细节上列数出来。
1、设计的所有尺寸需要符合人体工程学。
2、设计的结构动线要行走流畅无阻。
3、空间分布尽量合理的分布动区和静区。
4、设计空间功能的时候要有前瞻性。
其次从施工细节上面列数出来。
1、水电改造要合理安全。
2、进水排水和防水需要万无一失。
3、铺砖的碰角和拐角、阴线阳线要密合对缝。
4、木工的制作要充分利用空间,不能留缝隙藏蟑螂。
5、刮腻子刷乳胶漆要做好防开裂、防霉防潮工作。
6、橱柜、房门、洁具、卫浴在安装的时候做好美缝,加固工作。
最后把施工造价细节列数出来。
1、基础装修的单位造价是不是符合市场价格。数量合计方式是不是合理准确。
2、主材种类众多,应该怎么选择合适的价格、款式、和颜色。
3、装修公司的基装报价有没有算全、算准、算对、是不是有漏报,施工后再增项,有没有报错,报多。
4、如果有增加项目应该怎么计算价格。
5、施工预算和施工结算应该怎么保障、怎么避免预算很低、结算却高出很多。
我是室内设计师覃工,关于装修房子需要注意哪些细节就分享到这啦,希望我的回答可以帮助到你。喜欢我的回答就点个赞吧!
