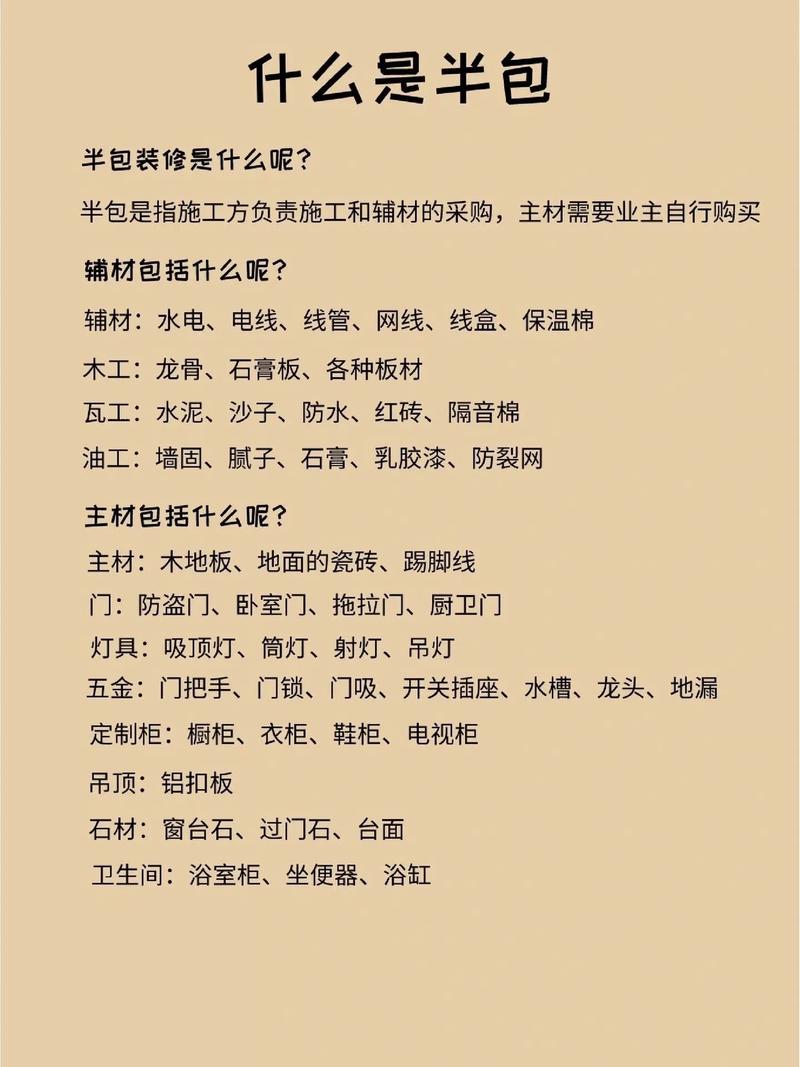

装修半包,怎样选择材料进场的先后>次序/h2>
选择半包的装修方式,主材都是自己采购,这就需要你很清楚什么环节要准备好什么材料,否则会影响工期,比如橱柜就要在水电前就安排商家上门第一次测量。这方面的知识,齐家上介绍的很详细,你有疑问的时候都可以在上面了解。
其实这个和装修经验有着太大的关系,网上说的很多材料进场的顺序都对,但是太笼统,并没有真正的细分化 ,比如插座开关的安装,如果是刷漆之前安装,就会造成面板的污染,但是如果刷漆之后安装,就会造成缝隙过大.
第一:首先就是水电的铺设,能走墙面的不要走地面,因为后期地面铺完地板砖如果出现问题,维修费用过高,而且如果重新铺砖很可能会有色差.

第二:防水处理,瓦工进场.这两个可以同时进行,因为瓦工师傅在铺设阳台或者厨房的时间段,咱们就能做完卫生间的防水试水工作了.当然,如果是木地板的话就要留到最后了.但是不排除有些先吊顶,最后铺地面,这样省下地面砖的防护工作,但是会出现一些漏铺,尺寸不合适等情况,比如衣柜做完了,但是衣柜下面的地面砖就不好铺了.除非合理安排,但是那样的话,物力人力就会增加.得不偿失.
第三:定套装门,木工进场.地面砖铺完以后如果门洞尺寸合适,这个时候我们就要选定卧室门了.现在的实木复合门普遍在20-30天才能做好,所以为了不必要的时间浪费.这个时候就可以定了.同时木工进场,进行吊顶等工作.
第四:腻子工进场.腻子工施工过程中,我们应该定的家居,基础物品就可以定了.这个时候做到自己心中有数,等刷漆的时候也可以选择一个适合自己家居的颜色.
第五:门,门套,窗套等物品的安装.
最后,比如说大理石台面,这个最好是在刮腻子之前进行安装,这样刮完腻子后严丝合缝,美观程度大大提升,灶台如果瓷砖垒的话就无所谓了.只要铺完地面砖随时都可以.最后就是电器和装饰品了.比如不锈钢装饰条,灯具这些都要在刷完漆以后进行,避免污染.
按装修时间段来划分,罗列了半包主材的订购清单。
1.水电开槽时:
订购:橱柜 厨房电器 热水器 水槽 卫浴
注意:如果想买成套家具、木工活很少的家庭,可以开始挑选家具了。
2.铺设水电线路时:
订购:瓷砖 地漏 水盆 龙头
注意:
(1)地漏最好买有防臭功能的。
(2)橱柜厂家此时应第二次上门测量。
3.墙面防水做完后:
订购:地板 成品门 门套 移门衣柜
注意:地板和门的颜色一定要有所搭配,与家具的色调也要统一,不然会很难看。
4.水电完工时:
订购:乳胶漆 壁纸 淋浴房
注意: 每个油漆品牌都有上百个型号,由于底漆是装修公司提供,注意谈报价时就把底漆的型号确定。
5.油漆工刮完三遍腻子后:
订购:吊顶 浴霸 厨房吸顶灯 排气扇
注意:吊顶最好买铝扣板的,即使多年后拆掉不用,卖废铝都值不少钱。
6.油漆工第一遍底漆完工后:
订购:五金(锁 合叶 拉手等)
注意:
(1)如果厨房或卫生间是滑门,那么门套安装好后就需要让滑门厂家量尺寸并开始制作。
(2)门套安好后,到装修公司选择配套墙面乳胶漆颜色。
7.刷乳胶漆时(或贴墙纸时):
订购:灯具 窗帘 开关面板 装饰品 家电
注意:家电其实可以不用着急。反正电器是越来越高级、越来越便宜的。赶上活动买,一般也会便宜不少。
