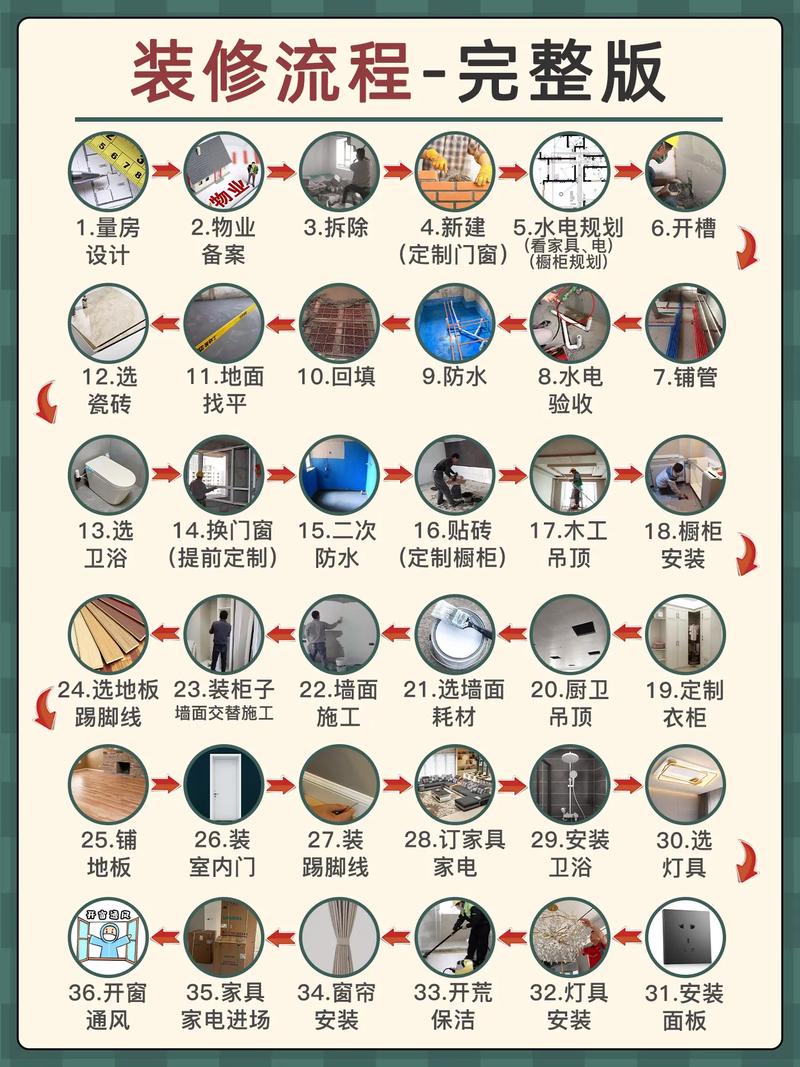

房屋装修先做什么
装修施工流程有以下九步:
第一步,拆改房屋主体。一般购房者买到的房子并不一定是完全符合自己要求的,所以会对房子的结构进行一定的改造。改造内容有拆墙、砌墙、拆暖气、换门窗等。
第二步,水电工进场,进行水电改造。主要工作有水管、线电铺设和定位,打槽,埋管,穿线,还有就是灯具、开关、插座、热水器、洗衣机等位置合理安置。

第三步,木工进场,工作内容主要是包立管、装饰吊顶、贴石膏线、门套等。包立管,一般用轻钢龙骨或木龙骨包装,不仅起防潮作用,还能使管道看起来比较美观。木工进场后,要先查看图纸和尺寸,并且检查一下板材是否是正品。
第四步,瓦工进场。瓦工贴地砖前,要做好地漏、防水、拉毛才能开始贴。注意地漏要用防腐、防臭功能的。
第五步,油工进场。对墙面刷漆,先进行找平、批腻子、打磨,再滚涂或是喷涂。对木工活上油漆的话,一定要遵循大芯板沉底,饰面板贴面后才能上油漆。
第六步,厨卫吊顶,安装橱柜、水槽、门窗、地板等。
第七步,贴壁纸,贴好后,48小时不要开门窗通风,让它慢慢阴干。
第八步,按照之前确定好的位置,安装灯具、开关、插座、热水器、窗帘等。
第九步,施工完毕,验收。
工序如下:
1.工人进场,拆墙,砌墙。
2.卫生间,厨房地面做24小时闭水试验(需在收房的时候就已经确认。如果确认,可以省略此步骤)。
3.凿线槽,水电改造并验收。
4.封埋线槽隐蔽水电改造工程,闭水实验无渗漏开始做防水工程。
5.卫生间,厨房贴墙面磁片。
6.木工进场,吊天花,石膏角线。
7.包门套,窗套。制作木柜框架。
8.同步制作各种木门,造型门及平压。
9.木制面板刷防尘漆(清油)。
10.窗台大理石台面找平铺设。
11.木饰面板粘贴,线条制作并精细安装。
12.墙面基层处理,打磨,找平。
13.家什,门边接缝处粘贴不干胶(保护边)。
14.墙面油ICI最少三遍。
15.家私油漆进场,补钉眼,油漆。
16.处理边角,铺设地砖,实木或复合木地板,防水大理石条,踢脚线。
17.灯具,洁具,拉手,门锁安装调试。
18.清理卫生,地砖补缝,撤场。
19.装修公司内部初步验收。
20.三方预约时间正式验收,交付房主。
真不好回答!关联消费者认定的方案、费用、质量、工期等满意度,不是三言两语可表达。业内常形容室内装修是“只有一次教训,没有二次经验”的试错经历,也像老百姓说的“萝卜白菜各有所爱”。国内尚达不到日本等发达国家建筑工业化水平,建议最好是找身边有丰富装修经验的朋友(免费)全过程咨询。
装修房子之前应该先验房,如果验房疏忽大意。后来装修后患无穷。
这个时候开始进行准备装修。首先应该对装修有个整体的概念,做个整体的装修方案。千万要重视这个设计的过程。如果设计方案做的好,后期施工会非常顺利,每一步都会提前做好准备。不会有返工现象。如果不做好效果图,后期出来的效果和想象的差距会很大。
有了设计方案,下部的施工就是进行房屋结构改造,也就是砸墙。关注我。作品里有全套的装修过程。
新房装修前,设计是必须的吗
回答这个问题之前,我们先应该对什么叫设计这个概念进行确认一下——新房的装修设计不单单是美观上的设计,也包括功能布局的设计和水电施工的设计。
一个优秀的设计师,在沟通阶段,他首先会对房主的需求进行详尽的收集,以便进行功能的设计,在沟通的过程当中,设计师不但会帮我们总结我们的需求(包括从我们的沟通中挖掘出潜在的需求),也会将我们的需求转换成为他们的设计语言,这是我们普通业主很难做到的。
其次,装修的施工是一件非常复杂的系统工程,如果没有设计进行提前规划,我们会在施工过程中很容易走弯路甚至返工。特别是水电等遇埋工作,如果没有提前规划好,要么返工,要么给后期的使用造成很大的不便或者隐患。
所以,新房装修前设计师非常需要的,条件允许的话,施工阶段还应有专业的监理人员参与!谢谢!
必须进行设计,如果自己懂设计可以自己来设计。如果对装修不懂,可以把自己想要的讲给找懂的人,让他整体设计来设计。因为不设计装修好后会有各种各样缺陷,设计下可以减少这种情况。例如:插板位置,好多都会被挡住,如果设计下可以合理避免这种情况。家里家具位置的摆放也可以早点去设计。这样可以节省装修改材料。避免后期安装对装修好墙面的伤害。找懂得人给你整体设计下。水电线路最好能出个设计图,这样方便后期墙上打眼时打断线路或者打破水管。
设计是必须的,分两个方面,第一,个人设计,从家庭生活习惯考虑,毕竟房子是自己的,提前考虑有利于提升后期使用幸福感,第二,装修公司设计,这个是专业设计,他们懂得怎样更好的空间利用最大化,光线,材料品质等,都可以给你一个好的参考,但最主要的是要将个人设计融入专业设计中,深思慎思,只有设计好了,才会有一个满意的装修体验
新房装修,设计当然是必须的,现在人们都在追求住商,跟情商一样,房子现在越来越小,我们需要好好的设计一下,让它更加满足自己以后的生活,起居!当然大房子就更加需要设计了,再满足自己日常需要的同时,还要提升自己的生活品味,和环境颜值!设计就是要把美观和实用更加紧密的结合在一起!
新房装修,必须设计先行,在新房平方面积上,房子的采光,阳台,室内主卧,客厅,厨房,娱乐区,吃饭区,休息区,墙体,灯光,水,电,气,线布局!所有的装修必须容入主人性格,喜调,爰好,在参考市面设计方式,他人的居家内饰,结合自我要求,追求装修房子平方最适合自我最大化!同时设计二三种方式!把装修投入质量,感官,效果,全面凸透理念!同时让投入装修资本尽量最少化
有哪些流程是装修前必须要>相识/h2>
南充优德装饰,为您装饰一个温暖的家!
装修是一项比较复杂的工程,过程很长细节也很多。很多业主并不了解装修流程是怎样的。今天就为大家准备了菜鸟级的新房装修攻略,让你秒变装修达人!
01 办物业手续
开工前需要和小区的物业办理以下的几类装修手续,然后才能顺利开工哦。
在物业出具的装修协议上签字。
向物业提供自家的装修图纸,物业主要审查水电和墙体的拆改项目是否合格。
办理“开工证”,这是便于物业检查的工期证明。
为工人办理出入证明。
缴纳装修保证金。(只要你正常施工,一般在装修完工后的3个月内退还)。
缴纳垃圾清运费,这是用来支付物业清理装修垃圾的费用。
02 装修交底
开工的第一步,不是催着装修公司赶快开动。而是约上设计师、工长一起做最后的施工确认,主要内容包括:
1、确认全部工程项目和设计图纸,如明确需要拆改的门窗、墙体,水电和墙面造型等。
2、确认全部装修材料,并且把甲乙双方负责采购的材料在现场说明。
3、明确验收标准和具体的付款节点,最好有书面证明。
03 主体拆改
主体拆改主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。此后,最好把厨柜、烟机、灶具、热水器都确定好,以免延误工期。
04 水电改造
水电改造属于隐秘工程,都是埋在墙里面或者瓷砖下面的。后期不好拆改。所以,装修前一定要确定好开关、灯具、洁具、电器、家具等的具体位置。而且,厨柜设计师也应该帮你确定好厨房电源、水路的改造方案。
05 做防水
做完水电就需要把厨房、卫生间的立管,用轻钢龙骨,或者红砖包起来。然后对厨房、卫生间以及阳台进行防水施工。
06 墙地面找平、贴砖
先给水泥地面找平,然后就需要给客厅、阳台、厨房、卫生间的地面铺贴瓷砖。所以需要提前确定好瓷砖的进场日期,并在同一天约好泥工进场施工。
墙地砖铺设完毕后就可以安装热水器了,可以准备好烟道止逆阀、烟管进行安装预埋;通知室内木门品牌到场测量木门尺寸并选定款式开始生产。另外根据橱柜品牌的最终方案,联系天然气公司改天然气管道。最后就可以通知厨卫吊顶品牌进场测量吊顶,随即安装。
07 木工工程
主要是制作各种柜子(木工用大芯板做的柜子,非成品)和天花板、墙面造型的木龙骨。
