今年接到很多旧房改造翻新的咨询,关于如何快速低成本翻新老房子是咨询关键词中出现最多的,我们每一项逐个分析即可。
水电工程
水电工程是隐藏工程,30年以上的老房子建议更换管线,电线、线管可能会有不同程度的老化。如果检查电线并无明显腐化“疲劳”的迹象可以不做改动。
水管建议更换,过去的老房子水管都会或多或少对水质有影响,时间长了也会有水垢等产生,不利于提升水压,建议更换,可以选择PPR水管,质量有保障。

防水工程
防水工程与水电工程一样是隐藏工程。一般在卫生间、厨房和部分阳台位置,卫生间如果要大动(墙地砖更换),建议重新做防水工程。根据具体情况可选择防水涂料或者防水布。
贴砖工程
如果老房子是木地板,直接更换木地板即可,材料和手工都是必出项目,没有其他额外拆除费用。如果是地砖更换就会牵扯是否要拆除的问题,如果是老地砖换木地板也可不用拆除、不用找平,直接在地砖上铺设木地板。如果是老地砖换新地砖,如果层高足够,也可直接在老地砖上直接铺设新地砖,一般会抬高3-4公分。但是如果采暖方式是地暖则需考虑地暖供暖的效果问题。
墙面顶面
本着低成本的原则,原来的墙面可以不用铲除,在原基础上找平后直接贴墙纸、墙布即可。顶面正常刷大白,也可选择不做吊顶,直接选择石膏线勾框作为顶面的简单装饰。
木工工程
老房子的柜子一般都需重新定做,目前的定制柜子板材都很结实,都会用到实木颗粒板或者实木多层板。相比木工做柜子,定制柜子包边细腻,柜门漂亮,板材解释,和木工的价格也贵不了太多。木工的免漆板柜子的效果相应会差一些,定制柜子还可以避免木工柜子喷漆后的空气污染问题。
家具家电
家具家电、灯饰饰件这方面如果是出租房可以置备稍微简单一些即可。
·END·
最后,感谢邀请!「青海唯简装饰」头条号专注于家装家居领域内容创作!
如有其他问题咨询,欢迎评论区留言或者直接私信,看到一定回复!
看短***可关注“青海唯简装饰”抖音,一起探讨最适合自己的家装工程。
翻新房子大概要多久?需要注意什么
答:翻新房子一般会有半个月——3个月不等。主要注意的有:
既然是翻新,总是因为是有不满意的地方才进行。比如很多人是因为漏水的问题,所以这次翻新就更加要注意水电等隐藏方面的施工。也有因为装饰老化过时的原因,所以这次就要注意对装修设计方案的选定,比如原来是挂机空调,这次就可以选择中央空调(暗藏式空调)、以前没有暖气,这次就把暖气安装上、以前新风系统不成熟,这次翻新就把新风过滤系统安装上等等。还有是由于功能的缺失进行局部翻新,所以这次要注意功能的实用性。
总之,翻新装修要更加注意该户型的特点,弥补掉上一次出现的遗憾。更加要注意左右邻居的关系协调,不然整僵了对装修相当不利。
【专注分享暖通技巧,欢迎关注分享讨论】
一般在半个月到三个月时间不等,具体的你要看你是整个房子的翻新还是局部翻新局改。
老房子翻修的注意事项
1、墙体不能乱拆。对于墙体,许多人都只知道承重墙不能拆,而对于非承重墙却是随意的拆改。殊不知,其实非承重墙也不可以随意拆改的。
2、水、电路改造,关乎着一个家的安全。 老房子原有的水路管线往往有许多不合理的布局,在装修时一定要对原有的水路进行彻底检查,看是否锈蚀、老化。必须将其全部更换为铜管、铝塑复合管或PP-R管。
3、许多业主为了省钱就不去更换门窗。但是,到最后,其实并没有省下多少钱。毕竟门窗的隐患不是那么轻易地用肉眼便可看出。因此,还是需要正规装修队进行检查后再做定夺。
大概的老房子翻新流程
在旧房翻新中先实施的是主题拆除,其中主要包括墙面、地面、门窗、水路、电路等各方面的拆除。拆改会产生许多的垃圾,要及时清理。
接下来是隐蔽工程,旧房装修中隐蔽工程其中包括检查吊顶内的供水、空调、通风等设施的管道、线路、设备是否已做密闭试验,电器绝缘、电阻测试,连接是否牢固、接头做法是否符合要求、易燃材料是否已做防火等。
然后是水路的改造,电路改造。这是旧房翻新最重要的项目之一。然后再是墙面、地面的优化,墙地面、天花板等有无明显的裂纹,是否平整,有没有脱落起沙等。最后就是是门窗的优化。
您好,翻新房子分两种情况。
①全翻新。就是把原始装修全部拆除后重新装修。这种情况会比毛坯房多两个时间周期,第一个就是原始装修拆除的阶段,剩下的装修就是和毛坯房装修一致。另外一个因素是装修时间的考虑点,一般老房翻新小区会限制周末和非上班时间不得施工,避免施工扰民。所以,全翻新,正常要比毛坯房装修多20%-30%的装修时间。正常140平方房子为例,需要三个月时间,具体也要看施工复杂程度。
②局部翻新。这个就要看翻新工作量而定了。这个在原始装修和家居成品保护上会花费些物力和精力,具体实际施工会快些,因为施工单位也会考虑到正在居住的需求,会加紧安排施工
- 旧房翻新要点1:
旧房装修评估和预算。在装修之前,首先要对房子的整体情况做一个评估,明确哪些地方是需要改造的?哪些地方只需要局部修复的?在计划翻新前就要明确自己要改造的地方,接着再根据评估结果推算出大概的装修费用。 - 旧房翻新要点2
少拆墙、防漏水。在墙面翻新过程中,有许多业主为了能够更加彻底的进行改造,会进行拆墙,但其实拆墙所带来的工程量十分浩大,不仅需要补地砖,还得清扫垃圾,费用也会加大,稍不注意,还会影响到邻居的清净,所以对于拆墙,一定要三思而后行,尽量能不拆就不拆。另外,房屋漏水是房子装修需要注意的一个大问题,所以一定要对房屋的漏水问题进行检视,一旦发现问题,要积极的处理好。 - 旧房翻新要点3:
房间格局变化别太大。老房子都有它的原有规划格局,尽量不要破坏掉原有的结构,可能会影响整栋楼的安全。 - 旧房翻新要点4:
水电线路必须要换新,特别是距离上次装修超过10年的老房子。 - 老房翻新要点5:
要注意供电问题。要注意时、使线路供电能够满足家庭用电需求,否则,容易发生危险。 - 老房翻新要点6:
要熟悉装修流程。房屋翻新虽然不需要业主亲自动手,但是业主也应该对房屋的装修流程有个大概的了解,这样既有利于提出自己的需求,也有利于更好的监督施工进程。
导读:【答题主疑惑】很高兴能为你解答,翻新房子大概需要多久,需要准备些什么。我将结合多年的装修工作经验为你提供几点参考。
从题主给出的信息中,题主是入手了一套二手房,具体房子啥情况我们不知道,只能给出一个全面一些的答案,题主自己优胜劣汰吧!
翻新房子大概要多久,需要准备些什么
不管是翻新房子,还是初装清水房,业主第一件事情,准备两把扫把,打扫卫生的铲子,翻新旧房子有时候,会比初装清水房麻烦一点。(给师傅准备一桶矿泉水)

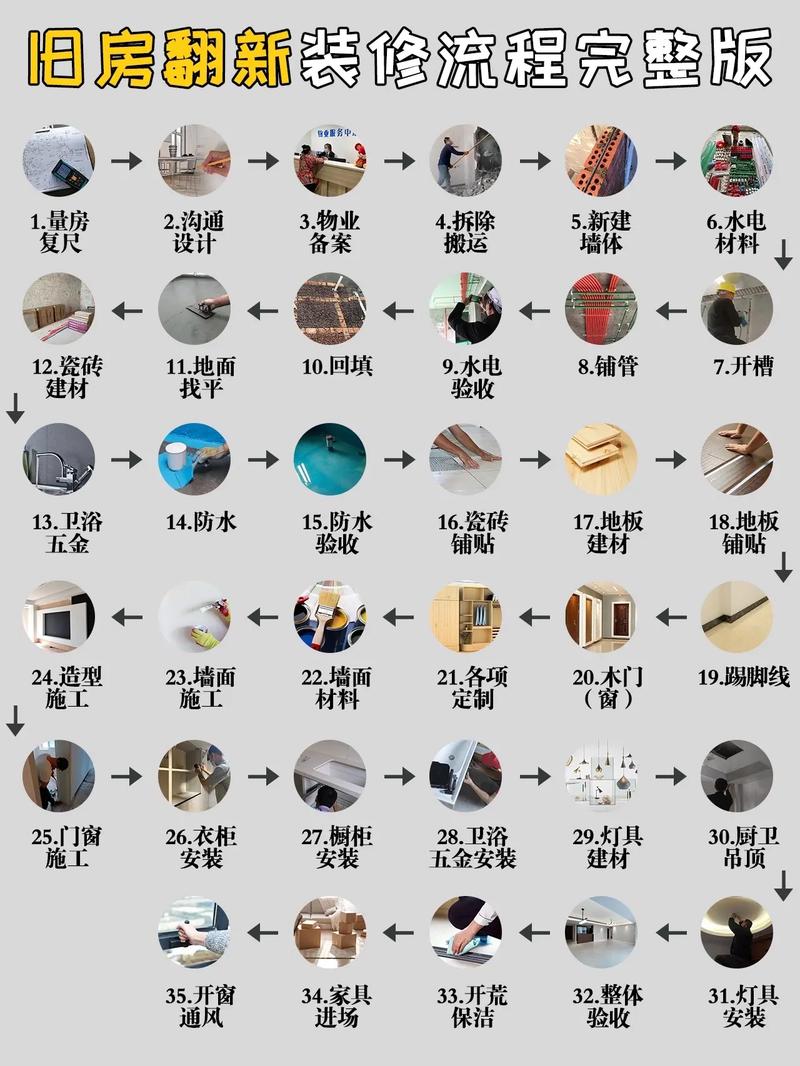

一、翻新旧房装修施工>次序/span>
(1)水电师傅检测,老旧线路、冷热给水排水或重新布局:水电师傅拆开空开总闸盒子,检查原强弱电分组情况,开关插座,看看原来用的什么规格的电线,需不需要更换,冷热给水,排水必须更换,(如果需要全部更换,当天布局把线路划好,第二天石匠进场开槽)。
▼
▲
(2)石匠开始拆除门窗,拆除厨卫原墙面墙地砖、开槽开孔,拆除客卧室原地砖。
(3)清场,翻新房如果所有墙地砖,门窗全换,清理工作量还是比较大。
(4)水电师傅开始安装强弱电线,给排水布局安装。
(5)泥瓦匠第一次进场,为防水处理做基层修补
(6)防水处理并闸水检测
(7)泥瓦匠第二次进场,铺贴墙地砖(泥瓦匠这次退场,可进行第二次卫生>扫除/span>)
(8)木工石膏板吊顶或者做家具,木工石膏板吊顶的时候,进行定制家具套装门的测量,(到这里,可随时安装厨卫集成吊顶,或洁卫具)
▼
▲
(9)腻子师傅进行乳胶漆墙纸墙布的基层施工
(10)定制家具及套装门安装
(11)泥瓦匠第三次进场修补门边(第三次卫生打扫)
(12)腻子师傅进行石膏线条安装,乳胶漆基层的腻子二、三遍施工,喷涂或滚涂乳胶漆。
(13)(安装灯具之前进行第四次卫生>扫除/span>)水电工师傅安装开关插座,灯具。
(14)木地板及窗帘安装(空调)
▼
▲
二、装修注意那些细节
(1)如果交给比较负责任的施工队,(冬季看温度,腻子不易干)或者装修公司,整个施工时间大概需要三个月,有的装饰公司,正常毛胚房装修,都要装半年或者更久。
(2)翻新房如果线路不全换,就能节约很多时间,比如说卧室地面,就不用很多施工改动,卧室原来铺贴是木地板,直接换掉就可以(原地板基层不用做改动)就算原来铺贴的是磁砖,木地板也可以直接铺上面,对于翻新的时候泥瓦匠卧室没啥可做的。
(2)不管翻新房或者毛胚房装修,防水给排水施工要特别注意,一个卫生间一定得安装两个地漏(也叫二次排水),对于原墙面,松动的老化的全部铲掉,之后满涂刷一次界面剂,硬化基层很重要。
▼
▲
(3)厨卫集成吊顶的最好安装在吊柜之后,整体效果更好的同时节约几百块钱,厨房吊柜顶上,安装了集成吊顶也是看不到的,效果还不好看。
(4)卧室定制衣柜,挨着顶那个位置,一般是安装石膏线条,那里最好让商家打一层石膏板,不然石膏线条容易裂缝掉落。
工到一定时候,需要做一次卫生打扫,不然以后垃圾越堆越多,有时间二三天打扫一次最每施好。
小结:翻新旧房从装修时间要比毛胚房长,装修费肯定多花,大部分都是拆除和清理的费用,所以得有个心理准备,应该会拆一大堆建筑垃圾出来,建筑垃圾还需要找车运走。
以上就是我的全部>答复/p>
希望我的回答能够帮到你,祝你生活愉快,工作顺利。
